Planowanie budowy podjazdu to nie tylko wybór odpowiedniego materiału, ale przede wszystkim precyzyjne obliczenie jego ilości. W tym artykule, jako Marcin Czarnecki, przeprowadzę Cię krok po kroku przez proces kalkulacji potrzebnego tłucznia, wyjaśniając kluczowe wzory i czynniki, które mają wpływ na ostateczny wynik. Dzięki temu unikniesz zarówno niedoboru, jak i nadmiaru materiału, co pozwoli Ci zaoszczędzić czas i pieniądze.
Obliczenie ilości tłucznia na podjazd jest prostsze niż myślisz poznaj kluczowe kroki i wzory.
- Ilość tłucznia oblicza się mnożąc długość, szerokość i grubość warstwy, a następnie koryguje współczynnikiem zagęszczenia (1,2-1,4).
- Grubość podbudowy zależy od obciążenia (20-40 cm dla aut osobowych, 30-45 cm dla cięższych pojazdów) i rodzaju gruntu.
- Podjazd powinien składać się z warstw: tłuczeń (31,5-63 mm), kliniec (4-31 mm) i grys (2-16 mm).
- Należy uwzględnić współczynnik zagęszczenia, aby zamówić o 20-40% więcej materiału niż wynika z objętości geometrycznej.
- Przeliczenie m³ na tony wymaga pomnożenia objętości przez gęstość nasypową kruszywa (1,5-1,7 t/m³).
- Częste błędy to pominięcie geowłókniny na gliniastym gruncie i brak mechanicznego zagęszczania warstw.
Zanim zaczniesz liczyć: Kluczowe czynniki, od których zależy ilość kruszywa
Zanim przejdziemy do konkretnych wzorów, muszę podkreślić, że sukces w obliczeniach zależy od uwzględnienia kilku podstawowych czynników. Są to przede wszystkim wymiary Twojego podjazdu, planowana grubość poszczególnych warstw podbudowy, a także niezwykle ważny współczynnik zagęszczenia kruszywa. Nie bez znaczenia jest również rodzaj kruszywa, który wybierzesz. Wszystkie te elementy omówimy szczegółowo, abyś mógł podjąć świadomą decyzję.
Krok 1: Precyzyjny pomiar powierzchni podstawa dokładnych obliczeń
Pierwszym i absolutnie fundamentalnym krokiem jest dokładne zmierzenie powierzchni podjazdu. To podstawa wszystkich dalszych kalkulacji. Zmierz długość i szerokość planowanego podjazdu w metrach, a następnie pomnóż te wartości, aby uzyskać powierzchnię w metrach kwadratowych (m²). Pamiętaj, że nawet niewielkie niedokładności na tym etapie mogą prowadzić do znaczących błędów w końcowym zapotrzebowaniu na materiał. Warto zmierzyć kilka razy i upewnić się, że pomiary są poprawne.
Krok 2: Jaką grubość podbudowy wybrać? Rekomendacje dla Twojego podjazdu
Wybór odpowiedniej grubości podbudowy to klucz do trwałości i stabilności podjazdu. Zależy ona przede wszystkim od przewidywanego obciążenia oraz rodzaju gruntu, na którym budujesz. Poniżej przedstawiam moje rekomendacje:
| Rodzaj obciążenia/gruntu | Zalecana grubość podbudowy |
|---|---|
| Ruch pieszy (chodniki, ścieżki) | 10-20 cm |
| Podjazdy dla samochodów osobowych | 20-40 cm |
| Podjazdy dla cięższych pojazdów (dostawcze, SUV) | 30-45 cm |
| Grunty słabo przepuszczalne (gliniaste) | Może być konieczna dodatkowa, 10-centymetrowa warstwa rozsączająca z piasku oraz zastosowanie geowłókniny. |
Krok 3: Prosty wzór na obliczenie objętości tłucznia w metrach sześciennych (m³)
Gdy masz już powierzchnię i ustaloną grubość warstwy, możesz obliczyć podstawową objętość kruszywa. To prosty wzór, który stanowi punkt wyjścia do dalszych kalkulacji: Długość (m) x Szerokość (m) x Grubość warstwy (m) = Objętość w m³. Pamiętaj, aby grubość warstwy również wyrazić w metrach (np. 30 cm to 0,3 m). Wynik pokaże Ci, ile metrów sześciennych kruszywa zmieściłoby się w idealnie wypełnionym wykopie, bez uwzględnienia zagęszczenia.
Krok 4: Współczynnik zagęszczenia tajemniczy składnik, o którym nie możesz zapomnieć
Współczynnik zagęszczenia to jeden z najważniejszych, a często pomijanych elementów w kalkulacji. Kruszywo, które zamawiasz, ma pewną objętość nasypową, ale po jego ułożeniu i mechanicznym zagęszczeniu, jego objętość faktycznie się zmniejsza. Dzieje się tak, ponieważ ziarna kruszywa układają się bliżej siebie, eliminując puste przestrzenie.
Typowy współczynnik zagęszczenia dla tłucznia waha się od 1,2 do 1,4. Oznacza to, że musisz zamówić o 20% do 40% więcej materiału, niż wynika z czystej objętości geometrycznej. Aby zastosować ten współczynnik, pomnóż obliczoną objętość (z Kroku 3) przez jego wartość. Na przykład, jeśli obliczyłeś 10 m³ i użyjesz współczynnika 1,3, będziesz potrzebować 13 m³ kruszywa. To kluczowe, aby nie zabrakło Ci materiału w trakcie prac.
Krok 5: Przeliczanie metrów sześciennych na tony ile faktycznie zamówić?
Kruszywo zazwyczaj zamawia się na tony, dlatego musisz przeliczyć obliczoną objętość z metrów sześciennych na wagę. Aby to zrobić, potrzebujesz znać gęstość nasypową kruszywa, która średnio wynosi od 1,5 do 1,7 tony na metr sześcienny (t/m³), w zależności od rodzaju i frakcji materiału. Prosty wzór to: Objętość (m³) x Gęstość nasypowa (t/m³) = Waga (tony). Dzięki temu będziesz wiedział, ile ton materiału zamówić u dostawcy.
Przykładowe obliczenia: Zobacz, jak to działa w praktyce
Aby wszystko stało się jeszcze jaśniejsze, przeprowadźmy przykładowe obliczenia dla typowego podjazdu. Załóżmy, że masz podjazd o powierzchni 50 m² (np. 5 m szerokości i 10 m długości), a planowana grubość podbudowy wynosi 30 cm. Przyjmiemy współczynnik zagęszczenia 1,3 i średnią gęstość nasypową kruszywa 1,6 t/m³.
- Pomiar powierzchni: Długość = 10 m, Szerokość = 5 m. Powierzchnia = 10 m * 5 m = 50 m².
- Grubość warstwy w metrach: 30 cm = 0,3 m.
- Obliczenie objętości geometrycznej: Objętość = Powierzchnia * Grubość = 50 m² * 0,3 m = 15 m³.
- Uwzględnienie współczynnika zagęszczenia: Objętość po zagęszczeniu = 15 m³ * 1,3 = 19,5 m³. Tyle metrów sześciennych kruszywa musisz zamówić, aby po ubiciu uzyskać planowaną grubość.
- Przeliczenie na tony: Waga = Objętość po zagęszczeniu * Gęstość nasypowa = 19,5 m³ * 1,6 t/m³ = 31,2 tony.
Zatem, dla podjazdu o powierzchni 50 m² i grubości 30 cm, powinieneś zamówić około 31,2 tony tłucznia.

Solidny podjazd to więcej niż tłuczeń: Poznaj strukturę warstw

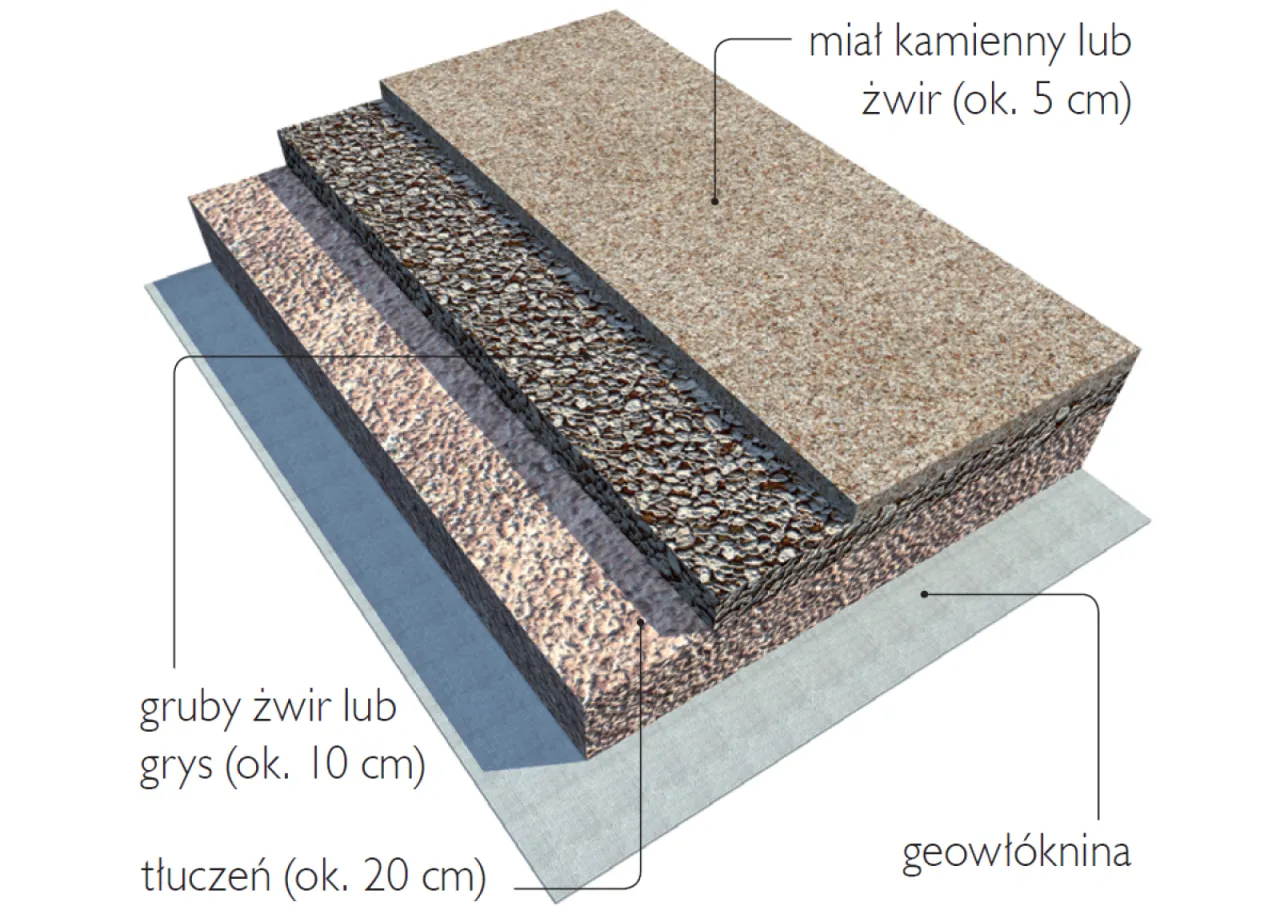

Pamiętaj, że trwały i stabilny podjazd to nie tylko jedna warstwa tłucznia. Prawidłowo wykonana konstrukcja składa się z kilku warstw kruszywa o różnej granulacji, układanych od najgrubszej na dole, po najdrobniejszą na wierzchu. Każda z nich pełni określoną funkcję, zapewniając odpowiednią nośność, drenaż i estetykę.
Fundament Twojego podjazdu: Dolna warstwa nośna z grubego tłucznia
Na samym dole, bezpośrednio na przygotowanym i zagęszczonym gruncie (lub na geowłókninie, o czym za chwilę), układamy tłuczeń o frakcji 31,5-63 mm. To kruszywo łamane, charakteryzujące się nieregularnymi, ostrymi krawędziami, które doskonale klinują się ze sobą. Jego głównym zadaniem jest zapewnienie stabilności i nośności całej konstrukcji podjazdu. To właśnie ta warstwa przenosi większość obciążeń.
Stabilizacja i klinowanie: Rola klińca w konstrukcji podbudowy
Nad warstwą tłucznia układamy kliniec, zazwyczaj o frakcji 4-31 mm. Kliniec to również kruszywo łamane, ale o drobniejszej granulacji. Jego rola jest dwojaka: po pierwsze, wypełnia puste przestrzenie między większymi ziarnami tłucznia, zwiększając spoistość i stabilność całej podbudowy. Po drugie, "klinuje" warstwę tłucznia, zapobiegając jej przesuwaniu się i deformacjom pod wpływem obciążeń.
Estetyczne wykończenie: Jaki grys wybrać na wierzchnią warstwę?
Ostatnią, wierzchnią warstwą podjazdu z kruszywa jest grys, najczęściej o frakcji 2-8 mm lub 8-16 mm. Grys pełni przede wszystkim funkcję estetyczną, nadając podjazdowi schludny wygląd, a także wyrównując powierzchnię. Może być pochodzenia dolomitowego (jaśniejszy, bardziej miękki) lub granitowego (ciemniejszy, twardszy). Wybór frakcji zależy od preferencji estetycznych i tego, czy podjazd ma być wykończony drobnym, czy nieco grubszym kruszywem.
Uniknij kosztownych błędów przy zamawianiu tłucznia
Jako doświadczony praktyk, widziałem wiele podjazdów, które szybko uległy zniszczeniu z powodu prostych, ale kosztownych błędów. Chcę, abyś ich uniknął. Oto najczęstsze pułapki, na które musisz uważać podczas budowy podjazdu z tłucznia.
Dlaczego pominięcie geowłókniny na gliniastym gruncie to kosztowny błąd?
Jeśli Twój grunt rodzimy jest słabo przepuszczalny, na przykład gliniasty lub ilasty, pominięcie geowłókniny to błąd, który zemści się bardzo szybko. Geowłóknina pełni funkcję separacyjną zapobiega mieszaniu się kruszywa z miękkim gruntem rodzimym. Bez niej, pod wpływem obciążenia i wilgoci, kruszywo zacznie zagłębiać się w grunt, a grunt będzie wypierać się do góry, co doprowadzi do utraty nośności podjazdu, jego zapadania się i powstawania kolein. W takich przypadkach zalecam również wykonanie dodatkowej, 10-centymetrowej warstwy rozsączającej z piasku pod geowłókniną.
Przeczytaj również: Kruszywo na podjazd: Ile ton zamówić? Oblicz precyzyjnie!
Brak mechanicznego zagęszczania warstw: Prosta droga do kolein i zapadania się podjazdu
To jeden z najczęstszych grzechów głównych. Wielu inwestorów uważa, że wystarczy rozsypać kruszywo i gotowe. Nic bardziej mylnego! Każda warstwa kruszywa, o grubości około 10-15 cm, musi być solidnie zagęszczona mechanicznie, najlepiej za pomocą zagęszczarki wibracyjnej. Brak odpowiedniego zagęszczenia sprawi, że materiał będzie się osiadał nierównomiernie pod wpływem ruchu pojazdów i opadów, prowadząc do powstawania kolein, wybrzuszeń i ogólnej niestabilności podjazdu. To właśnie zagęszczenie nadaje podbudowie jej rzeczywistą nośność i trwałość.
